试题二(25分)
阅读下列说明,回答问题1至问题5,将解答填入答题纸的对应栏内。
【说明】

某项目的网络图如下:

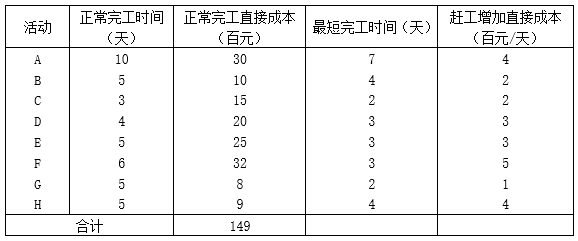

其中,各活动正常完工时间、正常完工直接成本、最短完工时间、赶工增加直接成本(如下表所示)。另外,项目的间接成本为500元/天。
【问题 1】(4分)
请确定项目的关键路径。
【问题 2】(3分)
根据网络图确定项目正常完工的工期是多少天?所需的成本是多少?
【问题 3】(3分)
讨论下列事件对计划项目进度有何影响:
(1)活动D拖期2天;
(2)活动B拖期2天;
(3)活动F和G在规定进度之前1天完成。
【问题 4】(7分)
项目想提前一天完工,基于成本最优原则,可以针对哪些活动赶工?赶工后的项目成本是多少?
【问题 5】(8分)
基于项目整体成本最优原则,请列出需要赶工的活动及其工期。
基于以上结果,确定赶工后的项目工期及所需成本。
【参考答案】
【问题 1】(4分)
关键路径:AEGH、ADFH
【问题 2】(3分)
项目正常完工的工期是25天,项目总成本:14900+25*500=27400元。
【问题 3】(3分)
(1)D活动在关键路径上,D拖延2天,总工期是27天;
(2)B不在关键路径上,且有2天的自由浮动时间,B拖延2天,总工期是25天;
(3)F、G在规定进度之前1天完成,总工期是24天。
【问题 4】(7分)
(1)D、G同时压缩1天,增加费用400元;
(2)压缩A工作1天,增加费用400元;
(3)压缩工作H,增加费用400元。
题干中说明项目的间接成本为500元/天,按照以上方式压缩一天的工期虽然增加了400元的费用,但也节约了500元的间接费用,最后可以节约100元。
因此,可以压缩 A、D、G、H,项目总成本费用是27300元。
【问题 5】(8分)
需要赶工的活动及其工期:
(1)总工期压缩1天的情况,可以节约 100 元。压缩方案如上一问所述;
(2)总工期压缩2天的情况,直接把A压缩2天,或者是A和H都压缩一天,共增加800元,考虑间接成本,最终节省200元;
(3)总工期压缩3天的情况,把A压缩2天,G压缩一天,D压缩一天。或者是A压缩2天, H压缩1天。这两种方案均增加1200元,考虑间接成本,最终节省300元;
(4)总工期压缩4天的情况,把A压缩2天,H压缩1天,G压缩1天,D压缩一天,共需要增加1600元,考虑间接成本,最终节省400元;
(5)总工期压缩5天的情况,把A压缩3天,B压缩1天或C压缩1天,H压缩1天,G压缩1天,D压缩1天,共增加2200元,考虑间接成本,最终节省300元。
综上所述,最优方案是压缩4天,压缩后工期21天,总成本是27000元。
