2022年05月 信息系统项目管理师 案例分析 计算题

试题二(25分)

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

【说明】

已知某公司承担一个旅游信息监管系统的开发,整个项目划分为四个阶段九项活动,项目相关信息如表所示:

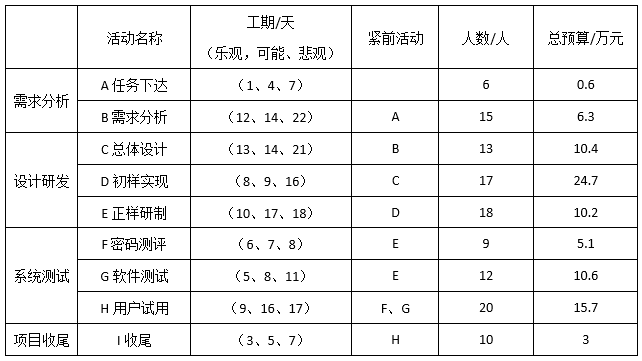

1

【问题 1】(12分)

结合案例:

(1)每个活动的乐观、可能和悲观成本服从β分布,请计算每个活动的成本,并绘制项目的时标网络图。

(2)如果项目人员均为多面手,可以从事任意活动,请指出项目实施需要的最少人数。

【问题 2】(3分)

请确定项目的关键路径,工期。

【问题 3】(6分)

项目进展到第70天时,项目已完成总工作量的3/4,花费60万元,请计算此时项目的PV、EV、SV和CV值(假设项目每项活动的日工作量相同,计算结果精确到整数)。

【问题 4】(4分)

请指出当前项目绩效情况,并说明项目经理应该采取哪些措施?



【参考答案】

【问题 1】(12分)

(1)服从β分布,各活动成本估算公式(乐观+4*可能+悲观)/6,各活动估算如下:

工期 A=(1+4*4+7)/6=4 天

工期 B=(12+4*14+22)/6=15 天

工期 C=(13+4*14+21)/6=15 天

工期 D=(8+4*9+16)/6=10 天

工期 E=(10+4*17+18)/6=16 天

工期 F=(6+4*7+8)/6=7 天

工期 G=(5+4*8+11)/6=8 天

工期 H=(9+4*16+17)/6=15 天

工期 I=(3+4*5+7)/6=5 天

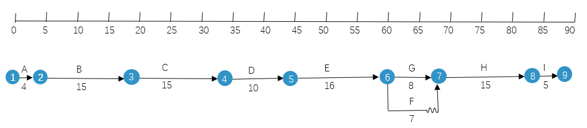

双代号时标网络图:

1

(2)结合时标网络图分析,如果项目人员均为多面手,可以从事任意活动,则该项目最少需要21人。

【问题 2】(3分)

项目的关键路径为ABCDEGHI,工期为 4+15+15+10+16+8+15+5=88 天。

【问题 3】(6分)

按照计划,项目进展到 70 天时,应该已经完成了 ABCDEFGD 等活动, H 应该做了 2 天。 PV=0.6+6.3+10.4+24.7+10.2+5.1+10.6+(15.7/15)*2=70 万元

AC=60 万元

BAC=0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7+3=86.6 万元

EV=BAC(3/4)=86.6*(3/4)=65 万元

SV=EV-PV=65-70=-5 万元

CV=EV-AC=65-60=5 万元

【问题 4】(4分)

目前项目进度落后,成本节约。 可采取的措施:

(1)赶工,投入更多的资源或增加工作时间,以缩短关键活动的工期。

(2)快速跟进,并行施工,以缩短关键路径的长度。

(3)使用高素质的资源或经验更丰富的人员。

(4)减小活动范围或降低活动要求。

(5)改进方法或技术,以提高生产效率。

(6)加强质量管理,及时发现问题,减少返工,从而缩短工期。



历年真题请微信搜索小程序【Tikubook】,或扫描下方二维码,进入题库。

2025022006415787

本文来自投稿,如若侵权,请联系删除。https://tikubook.com/5000.html

(0)
1391的头像1391编辑用户组

相关推荐

发表回复

您的电子邮箱地址不会被公开。 必填项已用 * 标注

联系我们

邮件:tikubook@qq.com

微信
